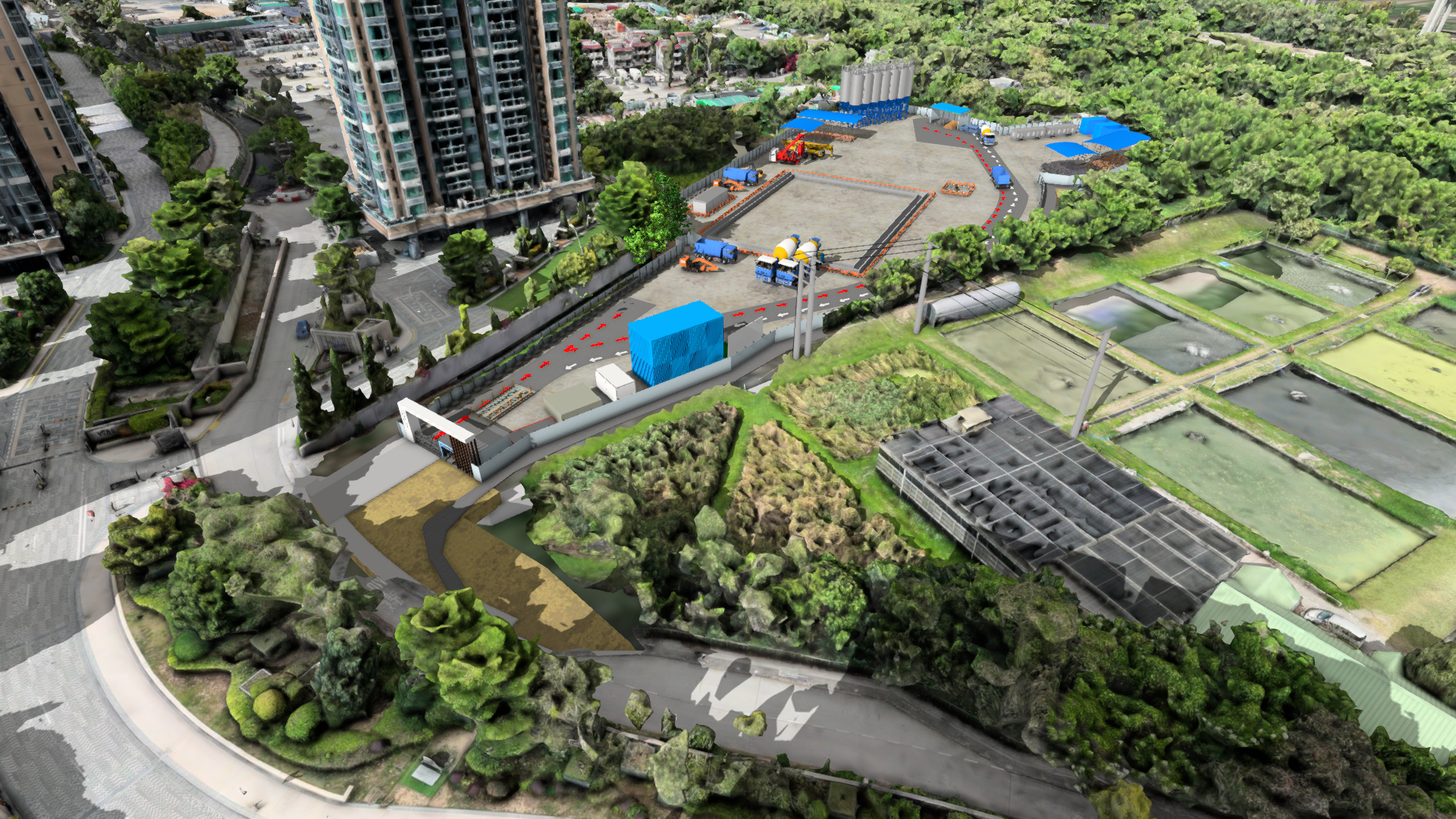

施工总平面通常是一张静态图,但现场并不是静止的。基础施工阶段可以通行的道路,主体阶段可能被材料堆场占用;塔吊安装后形成新的回转限制;装修阶段人员、车辆和临时设施又会重新组织。Fuzor场地物流模拟的重点,就是把这些变化与进度任务联系起来。
场地物流至少包含五类对象
一套可用于评审的物流场景,通常要同时处理:施工区域、临时道路和出入口、材料堆场、机械设备、人员或车辆路径。只放几辆会动的车,无法说明方案是否可执行。
在Fuzor中,Placement System with Grid可用于精确布置场地对象,Equipment Placement用于快速搭建设备和安全方案,Site Egress用于表达进出路线,Staging Tasks可组织堆场和材料取放,Traffic Task则可把道路关闭或改线纳入计划。

路线必须和时间任务关联

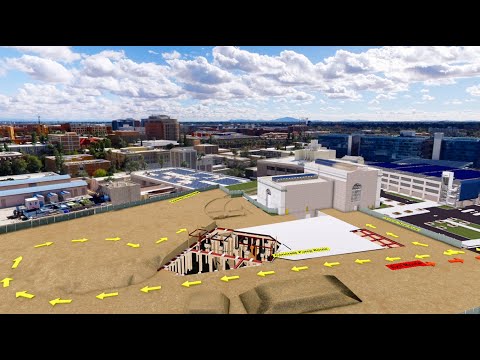

同一条路线不能默认从开工一直使用到竣工。建议给道路、出入口和堆场设置阶段状态,并与相关任务或日历关联。这样沿时间轴播放时,团队能看到某一阶段道路开放、下一阶段切换出口,而不是让两套互相冲突的组织同时存在。
对于交通导改、市政道路或场地狭窄的项目,还要检查车辆掉头、会车、排队和装卸位置。必要时从Vehicle Point of View进入驾驶员视角,观察平面图上不明显的盲区和转弯问题。
堆场不是一个有颜色的矩形
有效的堆场模拟需要回答材料什么时候到、放在哪里、由什么设备转运、何时清空。Fuzor的Staging Task和可动画设备可以把材料取放与进度联系起来。
如果堆场占地与脚手架、消防通道或后续作业面冲突,时间轴应该能够暴露这个问题。只在总平面上画出堆场边界,却不考虑阶段变化,仍然是静态表达。
机械布置要校核空间而不是只看位置
塔吊、汽车吊、泵车或大型运输车辆需要考虑回转半径、支腿空间、行驶净空和作业范围。模型摆得进去,不等于设备能工作。Fuzor中的可缩放吊臂、设备动画、最短距离和净空工具,可以辅助检查不同工况。
对关键吊装和设备转场,应把“路径是否经过已施工构件”“作业区是否与其他任务重叠”纳入复核,而不是只输出一段设备动作。
平野科技建议的评审方式
重庆平野科技进行Fuzor场地物流应用时,通常选取三个时间截面:场地最空、资源最密集、组织切换最复杂。先对比三张状态图,再播放完整时间轴。这样更容易让项目管理人员发现出入口、堆场和机械之间的冲突。
常见问题
Fuzor能模拟交通导改吗?
可以通过Traffic Task、路径、阶段和场地对象表达道路关闭、改线和车辆运行,但交通能力计算仍应由专业分析提供。
场地物流模拟必须加入所有车辆吗?
不必。应优先表达影响施工组织的车型、关键路线和高峰工况,避免无关动画干扰判断。
如何判断模拟做得够不够细?
如果评审人员能回答“这个阶段谁从哪里进、材料放哪里、设备如何到位、冲突发生在哪里”,深度通常就达到了目的。
技术资料参考:KallocTech Construction 中的 Site Egress、Traffic Task、Staging Tasks、Equipment Placement 与 Vehicle Point of View。
