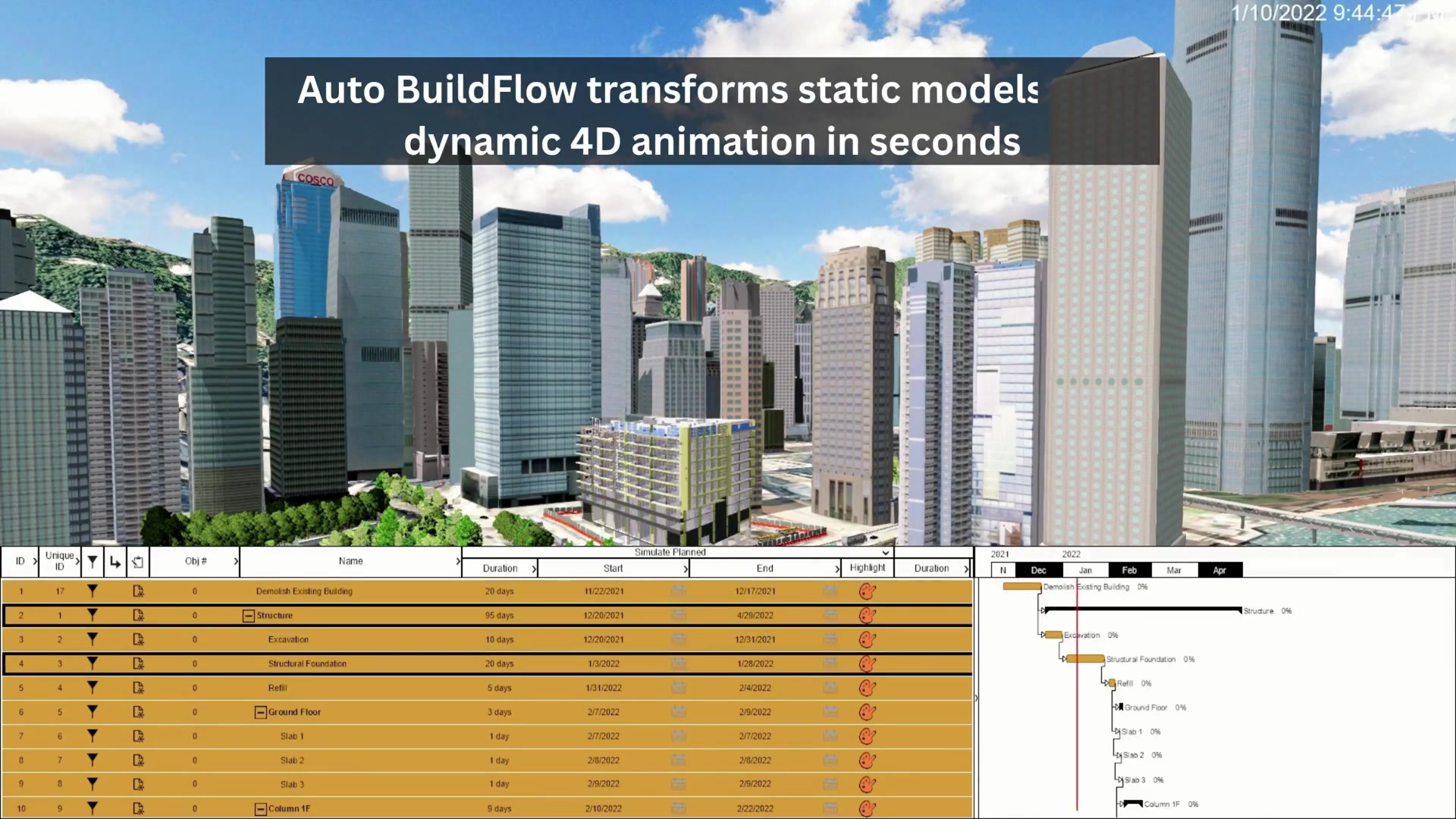

Auto Buildflow 是 Fuzor 近年4D自动化工作流中的重要能力。KallocTech 对它的定位,是把静态 BIM 模型转成自动化的施工生长序列,减少大规模项目中重复制作序列动画的工作。听起来像“一键生成4D”,但在真实工程里,是否好用取决于规则是否建立得足够清楚。
自动化到底自动了什么

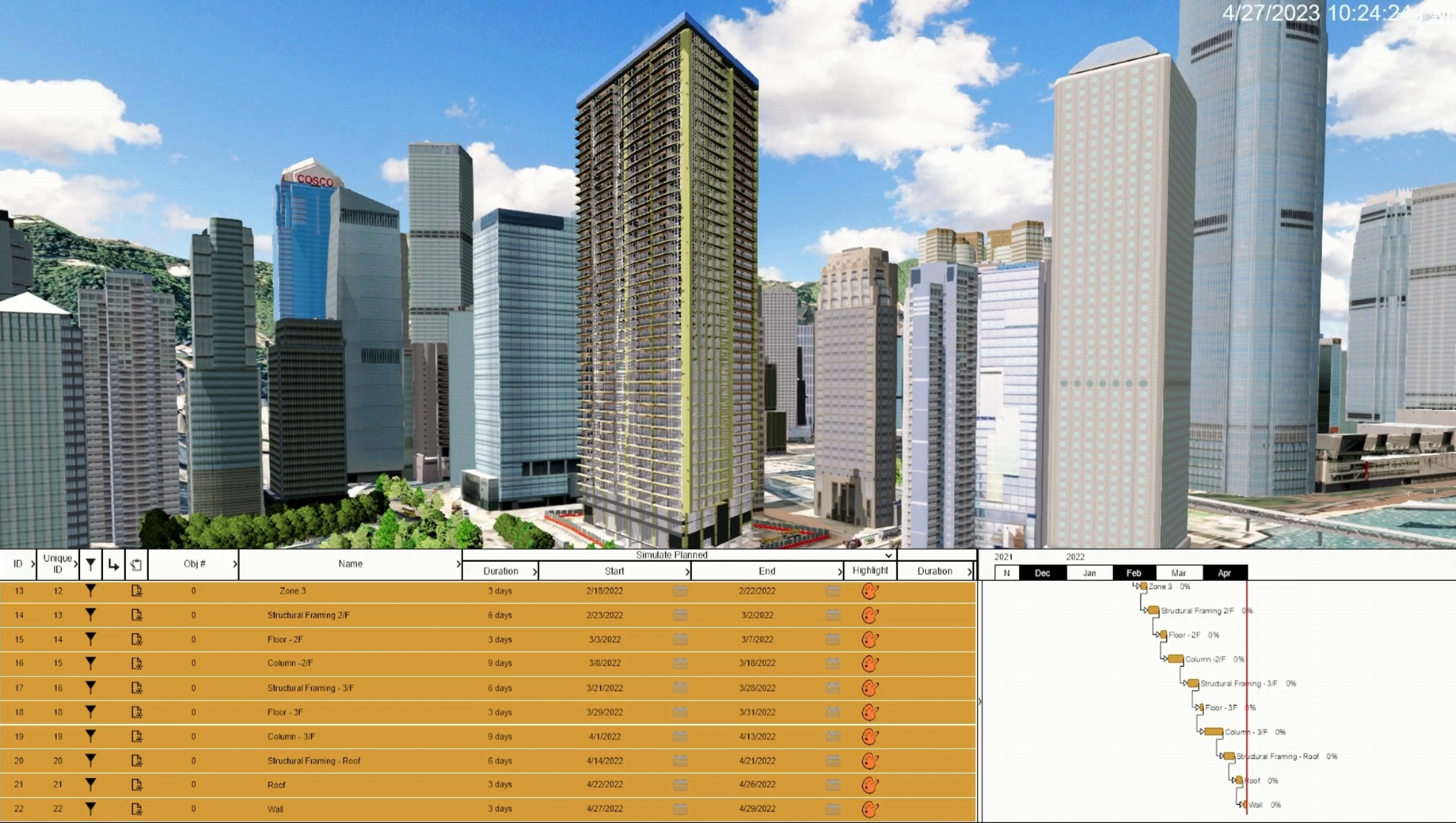

传统4D工作流需要手动选择构件、关联任务、设置出现顺序,再逐段检查。Auto Buildflow的价值,是根据模型和项目规则批量组织序列,让项目更快形成可审阅的第一版施工过程。
自动化可以处理重复工作,但不会替团队决定施工方法。比如主体结构从哪一侧推进、同层不同区段如何穿插、塔吊安装在哪个节点、材料进场是否与道路开放冲突,这些仍然需要工程人员给出判断。

启动Auto Buildflow前需要哪些数据
建议至少准备四层规则:
- 对象规则:构件能按专业、类型、楼层、区域和施工段筛选;
- 任务规则:计划任务有稳定ID、层级、日期和日历;
- 空间规则:项目的施工区、流水段和推进方向明确;
- 表现规则:哪些对象生长、哪些保持背景、哪些需要机械或临时设施参与。
如果模型里同一类墙体有多种命名方式,或者施工区段只存在于项目经理的经验里,自动生成的结果往往需要大量人工修补。
一套更稳的Auto Buildflow流程
第一步,选择一个有代表性的区域建立样板。不要一开始就处理全项目。样板应包含结构、机电或关键临时设施,能够暴露真实的数据问题。
第二步,建立构件过滤和任务匹配规则。确认每个任务能找到正确对象,也要检查是否有对象没有被任何规则命中。
第三步,生成初始序列并沿时间轴复核。重点看“提前出现、延后出现、重复出现、完全未出现”四类异常。
第四步,加入施工逻辑。对吊装、开挖、车辆运输、脚手架和分段浇筑等内容,补充机械路径、构件拆分或详细动画。
第五步,设置自动镜头和关键视图,用于快速审阅;正式汇报前再人工调整镜头节奏,避免镜头只跟随任务而忽略观看重点。
Auto Buildflow适合哪些项目
它尤其适合构件数量大、重复楼层多、计划规则相对清楚的房建、工业厂房和基础设施项目。对于重庆常见的山地场地、分区复杂或临时交通频繁变化的项目,也可以先用自动流程搭建主体序列,再对场地物流和高风险工序做人工深化。
如果项目只有很短的一段工艺演示,且每个动作都高度定制,直接使用详细动画工具可能更合适。自动化的优势在“规模化和可更新”,而不是替代所有手工表达。
平野科技的技术判断
重庆平野科技在Fuzor自动4D应用中,会把“自动生成后能否持续更新”作为验收重点。第一版动画很快并不代表项目成功;当模型更新、计划调整后,原规则能继续复用,才说明数据结构真正建立起来。
常见问题
Auto Buildflow会自动生成施工计划吗?
它用于自动组织施工生长序列,但项目计划逻辑仍需来自可靠的计划或预先定义的规则,不能用动画结果代替进度策划。
自动生成后还需要人工检查吗?
需要。构件分类错误、任务日期异常、空间区段缺失和现场逻辑冲突,都需要专业人员复核。
Auto Buildflow和普通4D模拟是什么关系?
Auto Buildflow更偏向快速建立和自动化序列;普通4D工具则可继续深化任务、机械、镜头、构件动作和交互。两者适合组合使用。
技术资料参考:KallocTech Fuzor 2026 New Features 中的 Auto Buildflow 与 Automated Camera;平野科技 Fuzor 专题页。
