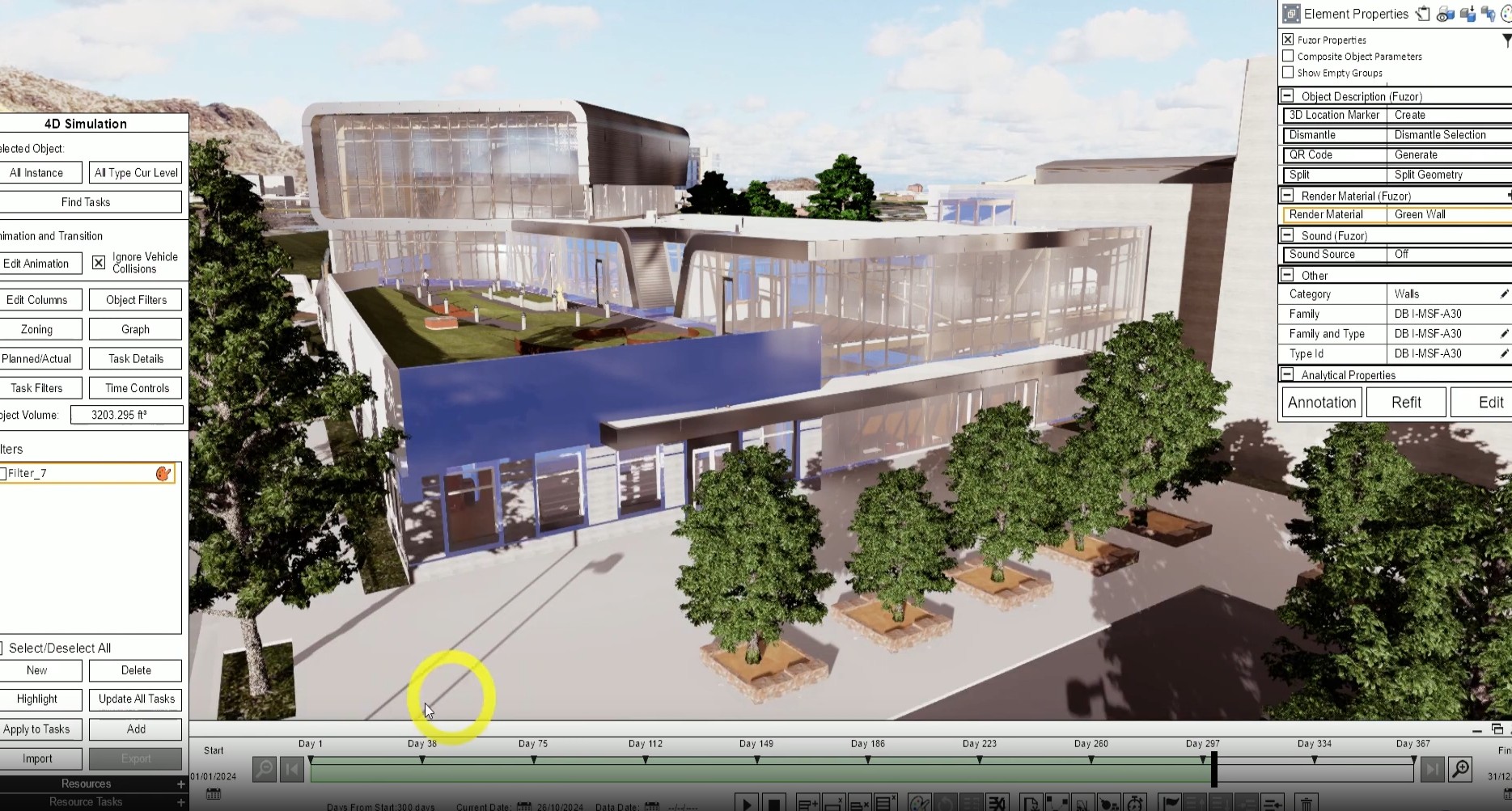

大型Fuzor项目最容易被低估的工作,不是镜头制作,而是把成千上万个模型对象准确挂到进度任务。逐个选择构件看似直接,模型一更新、计划一调整,前面的人工操作就很难复用。Fuzor的 Combined Matrix System(CMS)和 Auto-Assign Objects to Tasks,正是为参数化筛选和批量任务关联准备的。
CMS的核心是“用参数找对象”

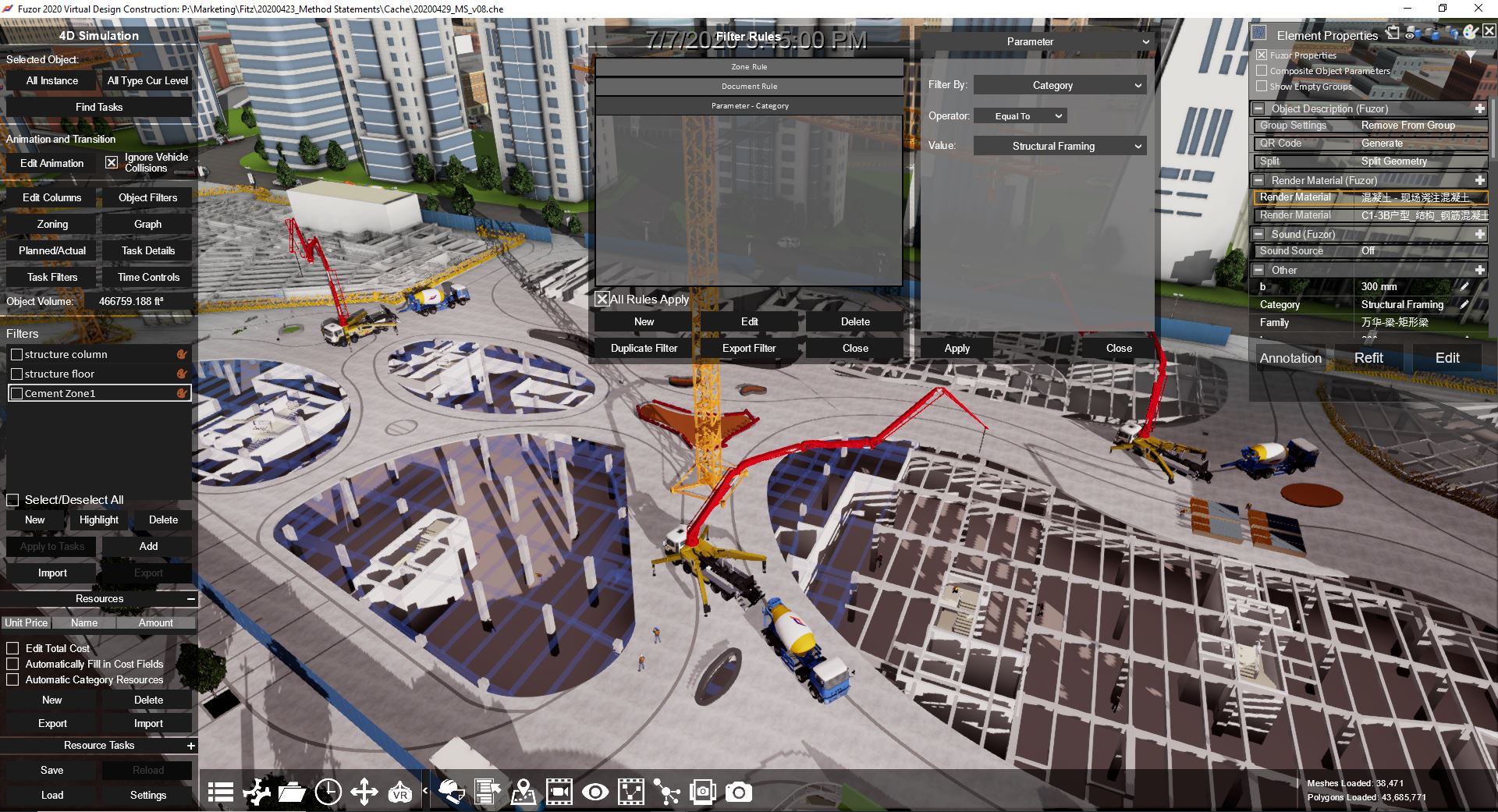

CMS可以读取导入模型中的BIM参数,按字段和值过滤对象。项目团队可使用楼层、专业、系统、构件类型、区域、施工段、任务ID等条件,建立可重复的选择规则。
例如,一个任务是“B2区二层风管安装”,筛选规则可以同时要求:专业=暖通、楼层=二层、施工段=B2、构件类型=风管。比起在三维场景里框选,这种方式更可审计,也更适合模型更新。

参数与任务如何建立匹配
常见有两种做法。
第一种是任务ID直连。模型构件提前写入与计划一致的任务ID,导入后按ID批量匹配。这种方法效率高,但要求模型和计划管理都很稳定。
第二种是组合条件匹配。通过楼层、区域、专业和类型等多字段组合,建立筛选规则,再把结果关联到任务。它对前期模型要求相对灵活,但规则设计和校验更重要。
无论使用哪种方式,都不建议只依赖任务名称。名称可能随着汇报口径调整,唯一编码通常更可靠。
规则设计要避免三个问题
条件过宽。 只按“二层”筛选,可能把结构、机电和装修全部选入同一任务。
条件互相覆盖。 一个构件同时被两套规则命中,可能在时间轴上出现重复或状态冲突。
存在漏挂对象。 没有参数、命名异常或新增加的构件不会自动进入既有规则,需要单独检查未分配集合。
实际操作中,建议每轮自动分配后统计:已分配数量、重复分配数量、未分配数量和人工例外数量。没有统计就很难证明挂接完整。
CMS Template为什么值得保留
相似类型项目的过滤逻辑往往可以复用。Fuzor支持把CMS筛选规则保存为模板,用于后续项目。模板不是简单复制按钮,更像一套项目数据标准:它会反向提醒建模团队必须提供哪些字段、字段值应如何命名。
对于重复厂房、标准楼层、站房或同类基础设施,模板化可以显著减少每个项目从零整理规则的时间。但导入新项目后仍需核对字段和值,不能假设所有模型标准完全一致。
平野科技建议的校验顺序
重庆平野科技在Fuzor任务自动挂接中,通常按“规则样板—批量运行—异常清单—时间轴复核”推进。先用少量任务验证参数,再批量执行;之后检查未分配和重复命中;最后从时间轴反查模型状态。这样既看数据统计,也看施工表现,能避免规则正确但现场逻辑错误。
常见问题
没有任务ID还能自动挂接吗?
可以使用楼层、区域、专业和构件类型等组合条件,但应补充唯一任务标识,便于后续更新和追踪。
CMS规则能跨项目使用吗?
可以通过模板复用,但新项目的参数名称和值域必须先做映射和核对。
自动分配后为什么还有漏挂?
常见原因是构件缺少参数、字段值拼写不一致、新增对象未进入规则,或模型粒度与任务粒度不一致。
技术资料参考:KallocTech Construction 中的 Advanced Filter System、CMS Template、Auto-Assign Objects to Tasks;平野科技 Fuzor 专题页。
