FUZOR TUTORIAL / 4D进度与施工模拟

Fuzor 2024:如何将施工分区添加到 4D 进度计划

Fuzor 2024:如何将施工分区添加到 4D 进度计划 教程封面与操作界面

适用场景与使用前提

本教程适用于在 Fuzor 中处理“如何将施工分区添加到 4D 进度计划”这一操作。开始前,建议已打开目标项目,并确认相关模型、进度、数据或协同资源已按本项目的管理规则加载。不同版本的菜单名称、位置与可用范围可能存在差异,应以当前安装版本和项目权限为准。

平野科技围绕 Fuzor 的4D 施工进度与计划模拟应用,提供技术整理、培训、咨询与实施支持。本文保留视频的实际操作顺序,便于 BIM、4D 模拟与 VDC 团队理解功能入口并复核工作流。

操作步骤

步骤 1

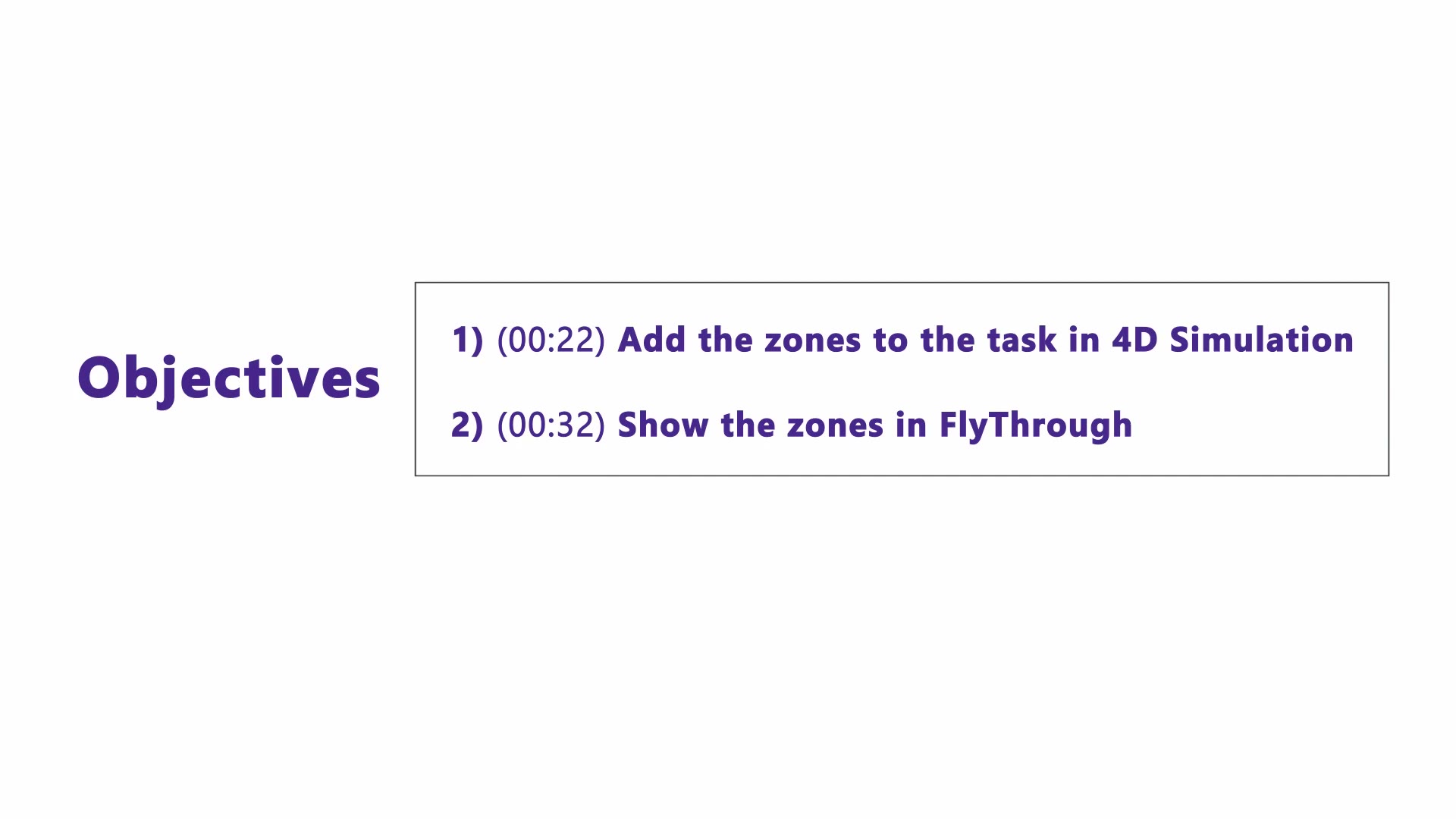

本期Fuzor2024新功能教程将介绍如何向4D进度计划添加区域;添加后,可以在4D模拟视频中显示这些区域;第一个目标是在4D模拟中将区域添加到任务;第二个目标是在FlyThrough中显示区域;先完成第一个目标:将区域加入4D模拟任务;进入4D模拟,在侧边栏点击“区域”;当前显示的是区域编辑模式,关闭后会恢复原始视图。

Fuzor 2024:如何将施工分区添加到 4D 进度计划 操作步骤 1
图 1:视频操作截图:对应步骤 1 的界面状态。

步骤 2

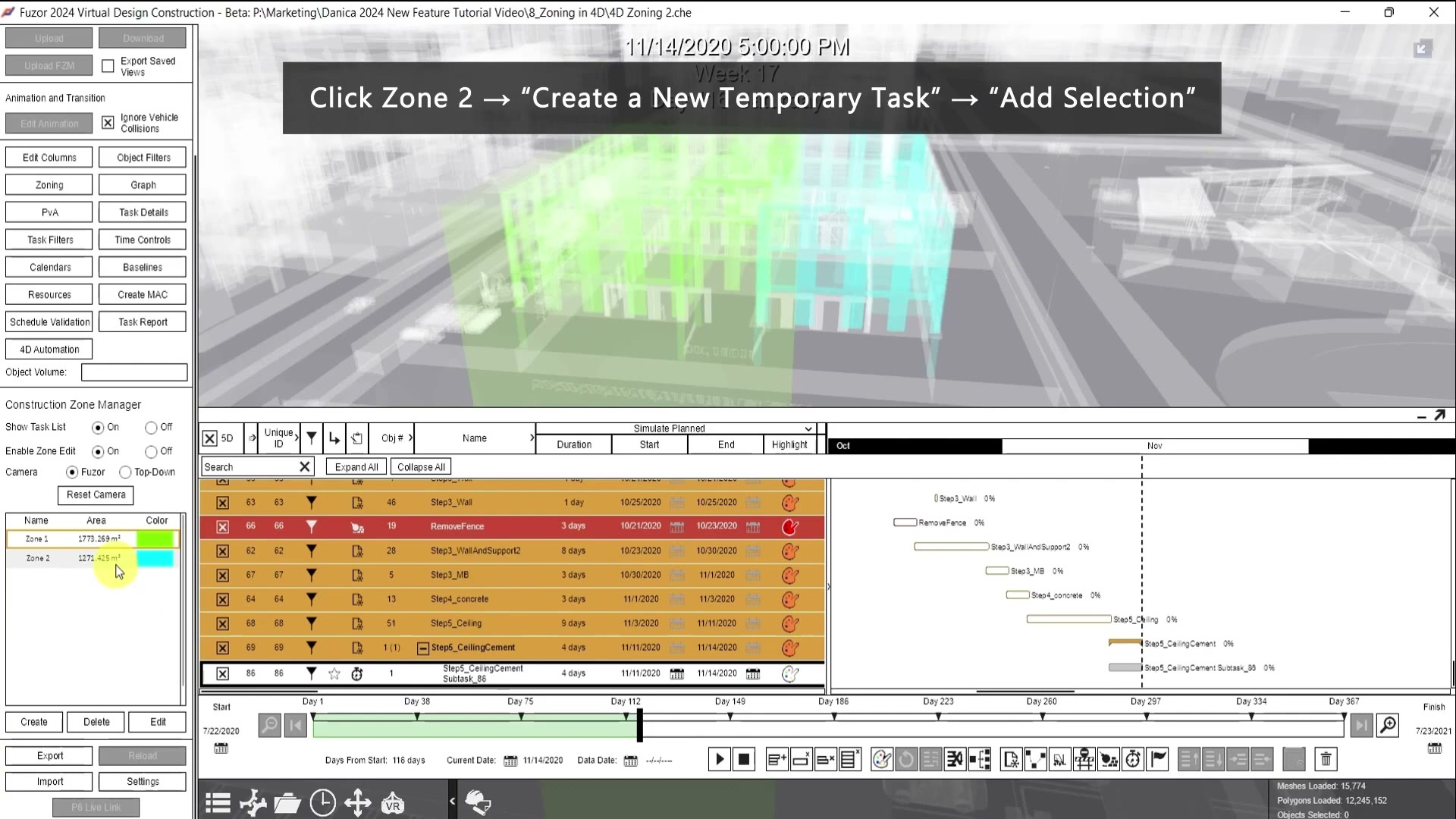

下面把区域添加到任务。点击“显示任务列表”,并跳到进度计划末尾;确认已选中绿色的区域1,然后点击“新建临时任务”;接着点击“添加选择”,并勾选“跳过重复项”,区域便会加入任务;对区域2重复操作:点击“新建临时任务”,再点击“添加选择”;确认区域2已选中。现在它也已加入4D模拟;点击区域2任务旁的日历图标,把日期设为11月15日至20日;点击“确定”。第二个目标是在FlyThrough中显示区域。

Fuzor 2024:如何将施工分区添加到 4D 进度计划 操作步骤 2
图 2:视频操作截图:对应步骤 2 的界面状态。

步骤 3

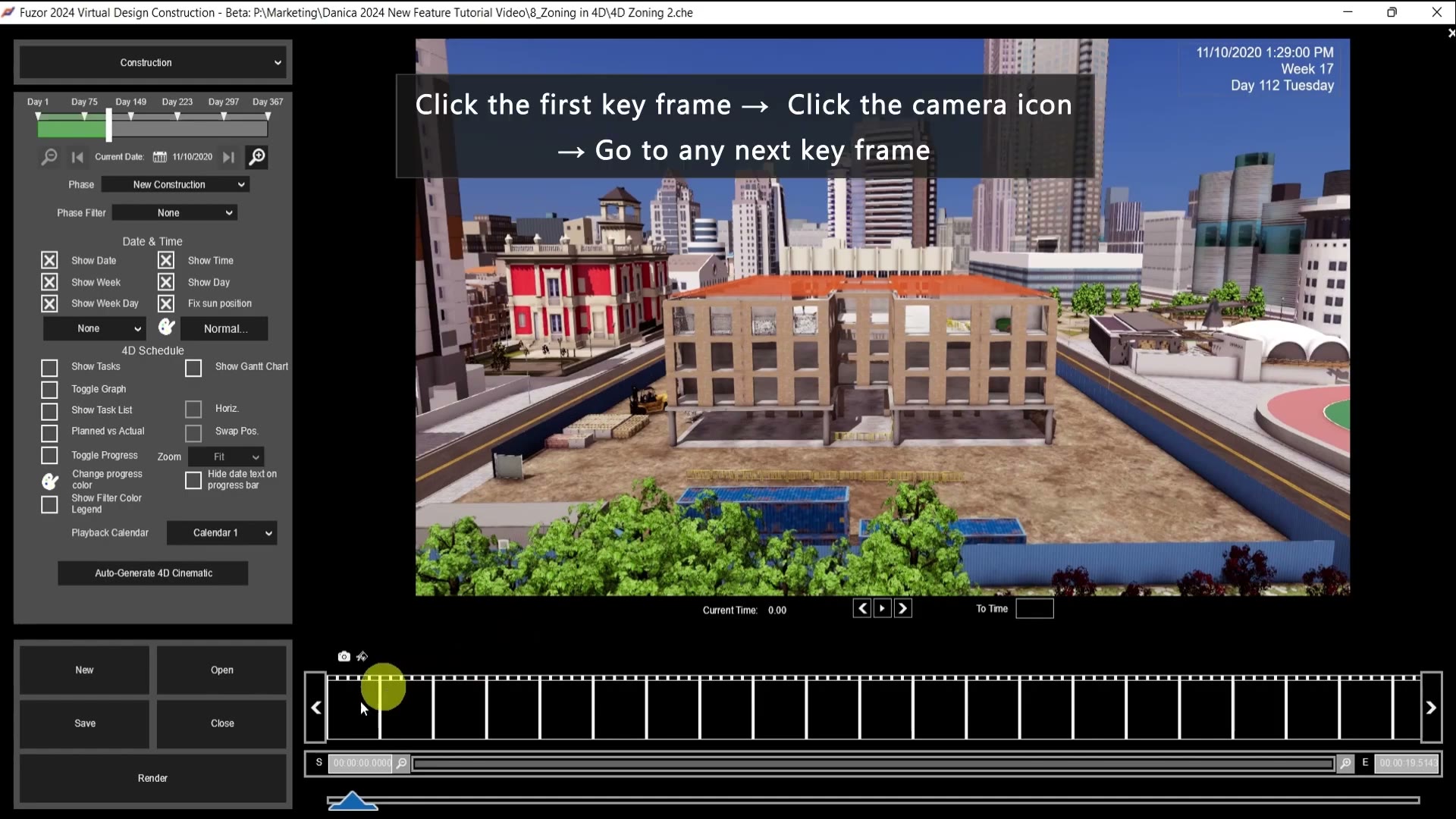

进入“更多选项”并搜索FlyThrough,然后打开“施工”;我们要制作一段依次显示各区域的视频;点击日历图标。第一个关键帧先不显示区域,因此选择区域开始前的日期;区域1从11月11日开始,因此选择11月10日。点击“确定”,再选中第一个关键帧并点击相机图标;转到下一个关键帧。区域1的日期原本是……;11月11日至11月14日;选择其中一个日期,例如11月12日。

Fuzor 2024:如何将施工分区添加到 4D 进度计划 操作步骤 3
图 3:视频操作截图:对应步骤 3 的界面状态。

步骤 4

点击相机图标;下一个关键帧对应区域2,日期是11月15日至20日;选择11月18日,然后点击相机图标;最后一个关键帧应选择11月20日之后的日期。

Fuzor 2024:如何将施工分区添加到 4D 进度计划 操作步骤 4
图 4:视频操作截图:对应步骤 4 的界面状态。

完成后如何复核

完成上述操作后,建议先检查当前界面的显示结果、保存状态和关联对象是否符合预期;如果结果将用于进度、空间、设备、模型或协同决策,还应结合项目版本、输入数据、权限范围和现场实际情况进一步核对。软件中的可视化或筛选结果不能替代施工可行性、安全合规或成本结论。

如需将该工作流用于具体项目,重庆平野科技可围绕 Fuzor 的4D 施工进度与计划模拟场景提供技术咨询、培训与实施整理;具体工作内容应根据项目版本、模型数据和实际需求确认。

资料与图片说明

操作内容与截图依据《[Fuzor 2024] How to Add Zones to the 4D Schedule》原始教程视频整理。软件功能与界面应以 Fuzor 当前版本及 Kalloc/Fuzor 官方公开资料为准。

结合项目版本与数据条件核对操作路径

Fuzor 的菜单入口、功能范围和数据要求会随版本与项目权限变化。将当前版本、模型来源、计划数据和目标成果一并核对,可减少后续操作偏差。

咨询 Fuzor 应用与培训 →

本教程说明 本文根据《[Fuzor 2024] How to Add Zones to the 4D Schedule》的操作顺序整理,将视频中的关键界面步骤转为可复核的图文说明。
