适用场景与使用前提
本教程适用于在 Fuzor 中处理“如何查找关键路径”这一操作。开始前,建议已打开目标项目,并确认相关模型、进度、数据或协同资源已按本项目的管理规则加载。不同版本的菜单名称、位置与可用范围可能存在差异,应以当前安装版本和项目权限为准。
平野科技围绕 Fuzor 的4D 施工进度与计划模拟应用,提供技术整理、培训、咨询与实施支持。本文保留视频的实际操作顺序,便于 BIM、4D 模拟与 VDC 团队理解功能入口并复核工作流。
操作步骤
步骤 1
本教程将介绍如何从进度计划中查找关键路径;关键路径法可以识别影响项目完工的关键任务,并判断进度计划的调整空间;关键路径由必须按时完成的最长活动序列确定;关键路径上的任务还应当没有浮时;本教程包含三个目标;第一个目标是通过最长路径确定关键路径;第二个目标是通过总浮时筛选关键任务;第三个目标是在三维模型中高亮关键任务。

步骤 2

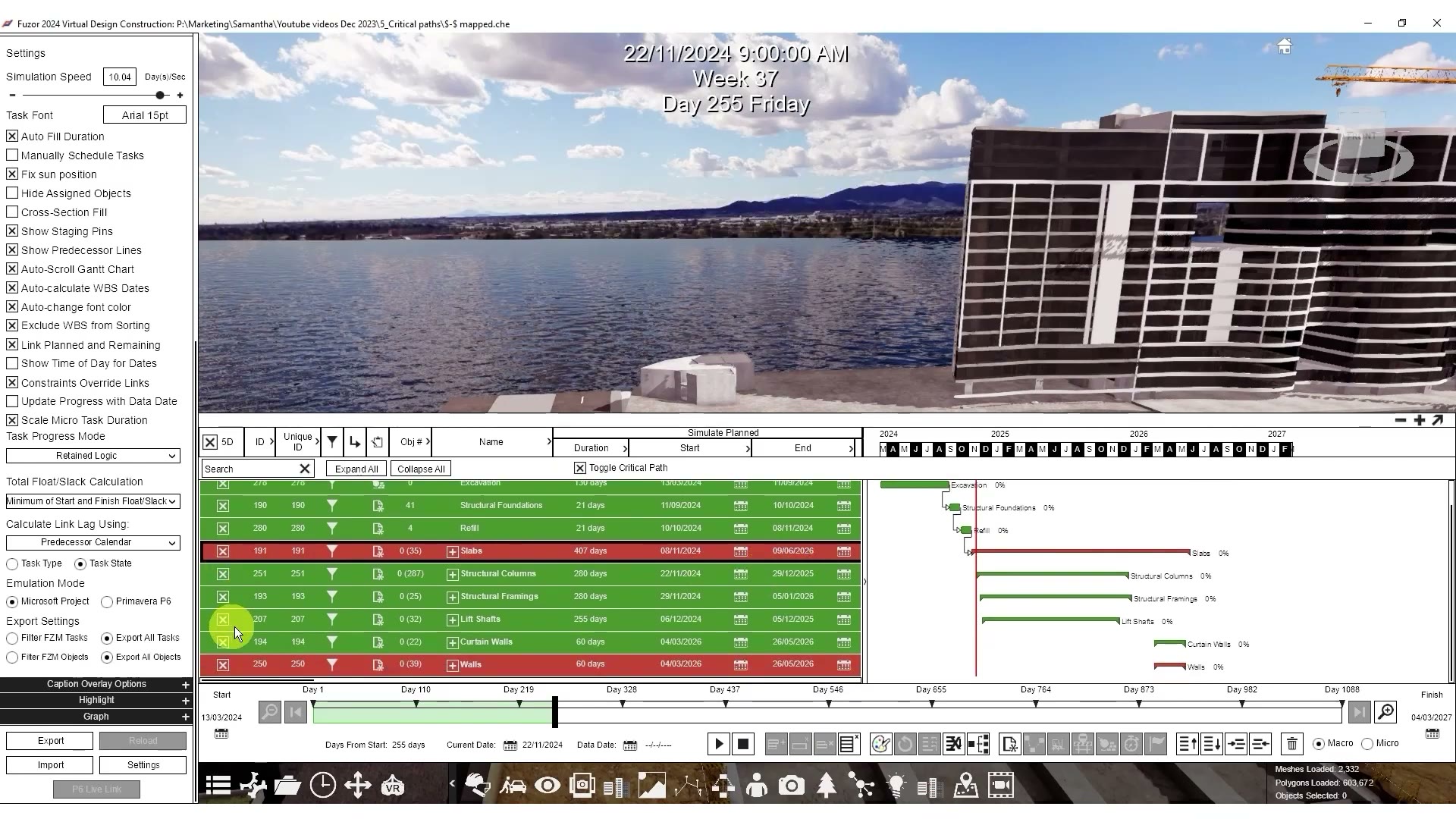

先完成第一个目标。进入4D模拟并打开“设置”;在“链接延迟计算依据”中选择“任务日期”,不要选择“任务类型”;勾选“切换关键路径”;关键路径上的全部任务会被筛选出来;下面完成第二个目标;可以用任务筛选器找出总浮时等于零的关键任务;退出设置模式,然后点击“任务筛选器”;在“自定义任务筛选器”下点击“新建”。

步骤 3

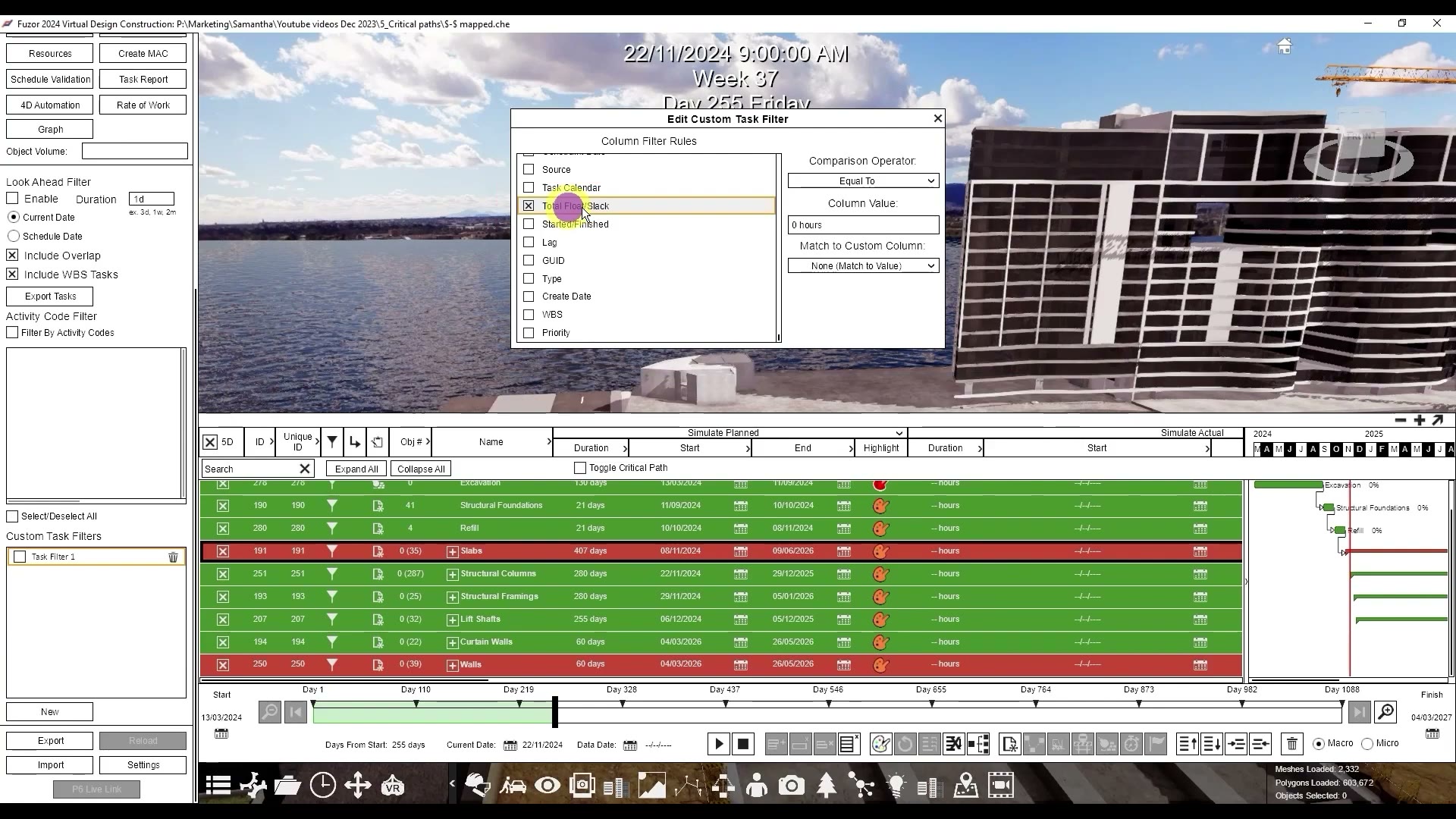

点击“任务筛选器1”,打开条件选择窗口;滚动到列表底部,勾选“总浮时或时差”;务必点击“总浮时或时差”文字,才能显示更多自定义选项;该规则会用橙色边框标出;比较运算符选择“等于”,自定义值设为零小时;勾选“任务筛选器1”旁的复选框,启用筛选器;关键路径上的全部任务会被筛选出来;向右拖动水平滚动条,即可看到“总浮时或时差”列。

步骤 4
最后一个目标是在三维模型中高亮关键任务;展开“高亮”子菜单,并启用“浮时范围”;数值应设为零;在“次要”列的调色板中选择高亮颜色,然后点击油漆桶图标;这就是最终效果。

完成后如何复核
完成上述操作后,建议先检查当前界面的显示结果、保存状态和关联对象是否符合预期;如果结果将用于进度、空间、设备、模型或协同决策,还应结合项目版本、输入数据、权限范围和现场实际情况进一步核对。软件中的可视化或筛选结果不能替代施工可行性、安全合规或成本结论。
如需将该工作流用于具体项目,重庆平野科技可围绕 Fuzor 的4D 施工进度与计划模拟场景提供技术咨询、培训与实施整理;具体工作内容应根据项目版本、模型数据和实际需求确认。
资料与图片说明
操作内容与截图依据《[Fuzor 2024] How to Find the Critical Path》原始教程视频整理。软件功能与界面应以 Fuzor 当前版本及 Kalloc/Fuzor 官方公开资料为准。
结合项目版本与数据条件核对操作路径
Fuzor 的菜单入口、功能范围和数据要求会随版本与项目权限变化。将当前版本、模型来源、计划数据和目标成果一并核对,可减少后续操作偏差。
咨询 Fuzor 应用与培训 →本教程说明 本文根据《[Fuzor 2024] How to Find the Critical Path》的操作顺序整理,将视频中的关键界面步骤转为可复核的图文说明。
